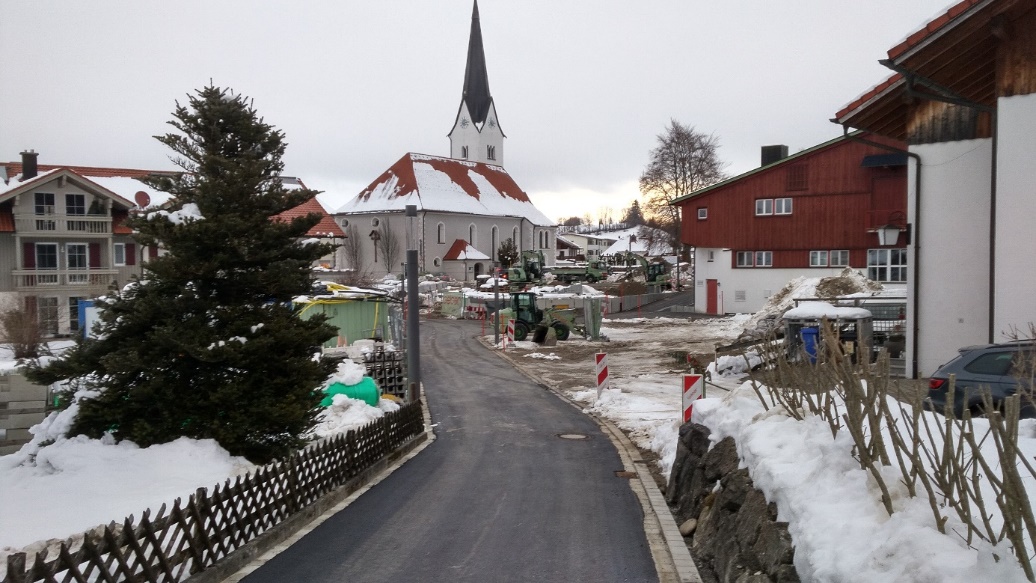

Baubereiche: Kirchenparkplatz und Parken entlang Ostseite Sonthofener Straße
Aktueller Baustand zum Jahresende:
- Die Um- und Neubaumaßnahmen östlich der Kreisstraße OA 6 und am Kirchenparkplatz sind ausgeführt.
- Die Parkplätze südlich vom Friedhof und entlang der Kreisstraße OA 6 (Ostseite) sind hergestellt.

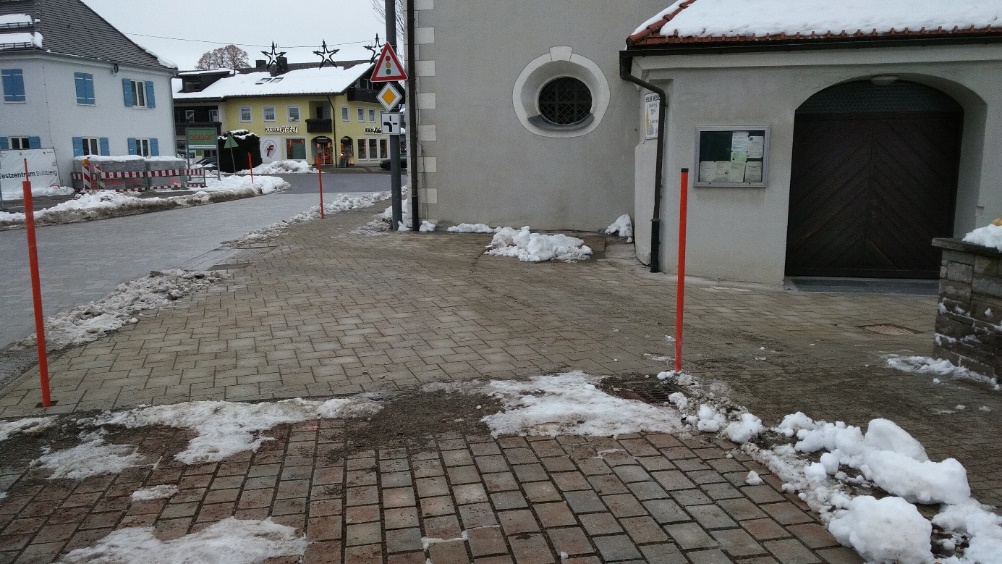

- Die Pflasterarbeiten am südlichen Zugang Kirche und Friedhof sind erfolgt.
- Die Zaunarbeiten entlang Grundstück Sonthofener Straße 3 sind abgeschlossen.
- Die Straßenbeleuchtung ist aufgestellt und in Betrieb genommen.
Im Frühjahr stehen hier noch an:
- Asphaltierung Einmündungsbereich Zufahrt Bauhof.
- Begrünungs- und Pflanzarbeiten.
- Lokale Restarbeiten.
Bauabschnitt 2: Umfeld Gasthof Hirsch und Schmiedweg
Aktueller Baustand zum Jahresende:
- Die Um- und Neubaumaßnahmen im Umfeld Gasthof Hirsch und Schmiedweg sind größtenteils ausgeführt.
- Die Zufahrtsstraßen einschließlich Rampe am Gasthof Hirsch konnten noch asphaltiert werden.
- Die Fundamente für die künftige Pergola sind vorbereitet.
- Die Winkelstützelemente im Bereich der Rampe sind gesetzt.
- Die Straßenbeleuchtung ist aufgestellt und in Betrieb genommen.
- Nördlich vom Gasthof Hirsch wurde eine provisorische Zufahrt mit Asphalt befestigt.
Im Frühjahr stehen hier noch an:
- Restliche Pflasterarbeiten nördlich vom Gasthof Hirsch.
- Einbau der wassergebundenen Decke auf der Parkplatzfläche westlich vom Gasthof Hirsch.
- Begrünungs- und Pflanzarbeiten
- Lokale Angleichungs- und Restarbeiten
Zudem werden im Frühjahr 2022
- Die Ausbauarbeiten auf der Restfläche südlicher Dorfplatz fortgeführt.
- Die Ufermauern am Sulzberger Bach erneuert.
- Die Ausbauarbeiten für den nördlichen Dorfplatz begonnen.
